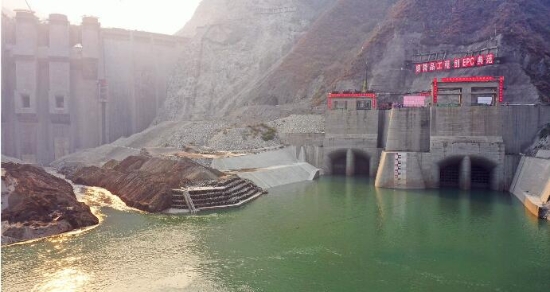

2020年12月30日,由中國電建水電七局•華東院聯合承建的國內首個百萬千瓦級EPC水電工程——楊房溝水電站1號導流洞下閘,工程開始蓄水。2021年1月2日,大壩泄洪中孔過流,期間大壩各項監測指標正常。
自2016年1月1日工程主體開工以來,楊房溝總承包部充分發揮設計施工一體化的優勢,5000多名建設者歷時1827天,提前完成大壩全線到頂目標后,又順利實現工程下閘蓄水重大的節點目標。目前電站工程大壩及廠引系統后續土建及金結機電設備安裝正在有序推進,確保實現2021年首臺機組發電目標。
楊房溝水電站位于四川省涼山彝族自治州木里縣境內,總裝機容量150萬千瓦,水庫正常蓄水位2094米,總庫容5.12億立方米,調節庫容0.54億立方米,單獨運行時具有日調節能力,與兩河口水庫電站聯合運行時具有年調節能力。
