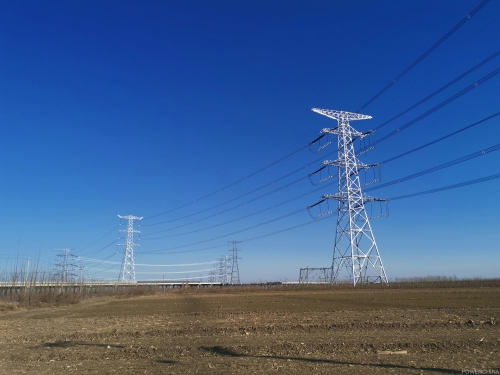

2月17日(農歷正月初六),由上海電建福建公司總承包建設的京德高速公路京冀界至津石高速段1000千伏定河輸電線路改遷工程成功送電,為京德高速公路讓出建設通道。
據悉,京德高速是雄安新區“四縱三橫”區域高速公路網中重要組成部分,按計劃將在今年5月底前建成通車。受沿線1000千伏定河輸電線路高度影響,高速24根樁基無法正常施工,因此要將線路及時遷移改道。
此次停電作業遇到河北疫情反彈,又恰逢新春佳節,施工現場人、材、機協調難度大,工期緊張。對此,項目部多次組織召開協調好,周密安排施工進度工期,現場安全監督全面覆蓋。最終組織近200名建設者留守施工一線。在24天的跨年停電改造作業中,大家放棄與家人團聚的機會,克服冬季大風、大霧、雨雪等惡劣天氣影響,堅守工作崗位。項目部也主動聯系當地衛生院到現場定時對作業人員進行核酸檢測,安撫春節期間作業人員的情緒,有效推動工程順利進展,安全優質高效實現遷改送電任務,助力京德高速公路早日建成通車。
